Отчет о строительных работах в ЖК «Lypynsky»: май 2025 года

30.05.2025

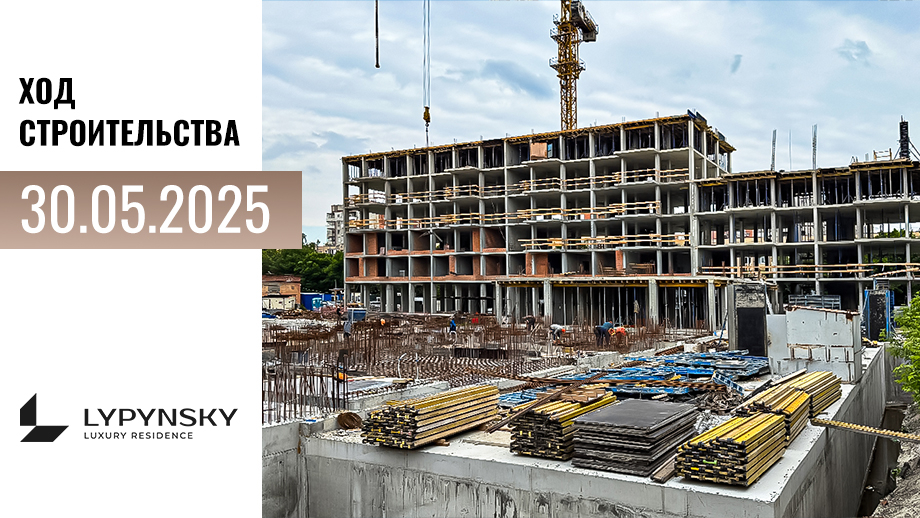

Предлагаем ознакомиться с ходом строительных работ в ЖК бизнес-класса «Lypynsky», расположенном на одноименной улице во Львове.

Выполнены полностью или частично следующие этапы:

2, 3 секции

  • бетонирование вертикальных элементов (колонн и стен) 6 этажа;
  • бетонирование плиты перекрытия над 6 этажом;
  • бетонирование лестничных маршей с 1 до 3 этажа (2 секция);
  • бетонирование лестничных маршей с 1 до 7 этажа (3 секция);
  • кладка стен 2 этажа (готово на 95%);
  • кладка стен 3 этажа (готово на 40%);
  • кладка вентиляционных блоков 2 этажа (готово на 40%).

4 секция

  • бетонирование плиты перекрытия над 3 этажом;
  • бетонирование вертикальных элементов 4 этажа;
  • бетонирование плиты перекрытия над 4 этажом;
  • бетонирование вертикальных элементов 5 этажа (готово на 40%).

Промежуточная секция

  • бетонирование вертикальных элементов 1 этажа;
  • бетонирование плиты перекрытия над 1 этажом;
  • бетонирование вертикальных элементов 2 этажа (готово на 30%);
  • бетонирование лестничного марша из подвала на 1 этаж.

5, 6 секции

  • бетонирование балок под плиту перекрытия над подвалом (5 секция);
  • бетонирование вертикальных элементов подвала;
  • монтаж опалубки и вязка арматуры плиты перекрытия над подвалом.

Трансформаторная подстанция

  • обустройство фундамента из ФБС блоков;
  • вертикальная гидроизоляция стен цокольного этажа (2-4 секции);
  • обратная засыпка пазух котлована вокруг стен 2-4 секций (готово на 50%).

Среди последующих видов работ:

2, 3 секции

  • бетонирование вертикальных элементов 7 этажа;
  • бетонирование плиты перекрытия над 7 этажом;
  • частично бетонирование вертикальных элементов кровли;
  • кладка стен 3 и 4 этажей;
  • кладка вентиляционных и дымовых каналов до 6 этажа;
  • бетонирование лестничной клетки (2 секция).

4 секция

  • бетонирование вертикальных элементов 5 и 6 этажей;
  • бетонирование плиты перекрытия над 6 этажом;
  • бетонирование лестничной клетки 1-5 этажей.

Промежуточная секция

  • бетонирование вертикальных элементов 2 этажа;
  • бетонирование плиты перекрытия над 2 этажом.

5, 6 секции

  • бетонирование плиты перекрытия над подвалом;
  • бетонирование пандуса;
  • бетонирование вертикальных элементов 1 этажа.

Трансформаторная подстанция

  • бетонирование армопояса по фундаменту;
  • кладка стен и обустройство перекрытия.

Узнать больше о ЖК «Lypynsky», выбрать квартиру или запланировать просмотр вы можете в отделе продаж по телефону: +380684308208.
